''Tiểu tu'' vượt tiến độ, Nhiệt điện Nhơn Trạch 2 tiết kiệm 40 tỷ đồng

Việc sửa chữa Nhà máy điện Nhơn Trạch 2 được thực hiện từ ngày 10/9 do các chuyên gia Siemens (Đức), nhà thầu Công ty Cổ phần dịch vụ Điện lực Dầu khí Việt Nam cùng phối hợp thực hiện.

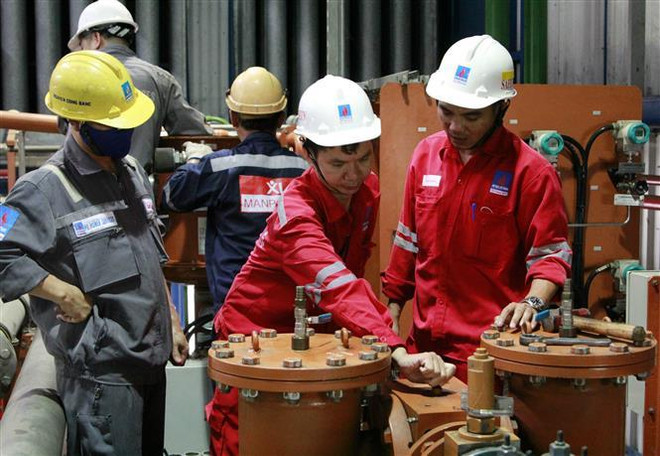

''Tiểu tu'' vượt tiến độ, Nhiệt điện Nhơn Trạch 2 tiết kiệm 40 tỷ đồng ảnh 1Đội ngũ kỹ sư đang kiểm tra, tu bổ Nhà máy điện Nhơn Trạch 2. (Ảnh: Sỹ Tuyên/TTXVN)

Nhờ hoàn thành việc sửa chữa nhỏ vượt tiến độ hai ngày, Nhà máy điện Nhơn Trạch 2 (Công ty cổ phần Điện lực Dầu khí Nhơn Trạch 2) đã mang lại doanh thu 40 tỷ đồng và tiết kiệm nhiều chi phí.

Việc sửa chữa nhỏ vượt tiến độ hai ngày, an toàn và đảm bảo chất lượng theo kế hoạch đã đăng ký với Trung tâm điều độ hệ thống điện Quốc gia (A0).

Việc sửa chữa Nhà máy điện Nhơn Trạch 2 được thực hiện từ ngày 10/9 do các chuyên gia Siemens (Đức), nhà thầu Công ty Cổ phần dịch vụ Điện lực Dầu khí Việt Nam cùng phối hợp thực hiện. Đây là lần "tiểu tu" định kỳ thứ 6 của Nhà máy điện Nhơn Trạch 2.

[Nhà máy điện Nhơn Trạch 2 đạt mốc 4,6 tỷ kWh, vượt kế hoạch 10 ngày]

Sau tiểu tu, công suất và hiệu suất mỗi tổ máy tăng đáng kể. Song song với việc tiểu tu các tổ máy, Nhơn Trạch 2 đã thực hiện thử nghiệm cả nhiên liệu khí gas và dầu DO; kiểm tra máy phát điện; kiểm định định kỳ khu vực sân trạm, công tơ đo đếm và đánh giá hệ thống để đảm bảo vận hành ổn định, tin cậy của các tổ máy nhằm phấn đấu hoàn thành tốt nhất các chỉ tiêu sản xuất kinh doanh 2019.

Nhà máy điện Nhơn Trạch 2 được vận hành tự động trên hệ thống điều khiển tiên tiến, hiện đại SPPA-T3000. Trong quá trình vận hành, nhà máy có thể chạy với hệ số phụ tải trung bình trên 80% nên sản lượng điện luôn được huy động tối đa.

Nhơn Trạch 2 có công suất 750MW, sản lượng điện trung bình khoảng 4,5 tỷ KWh/năm, tương đương doanh thu bán điện khoảng 7.000 tỷ đồng/năm. Nhà máy sử dụng nhiên liệu chính là khí thiên nhiên được khai thác từ bể Nam Côn Sơn./.

(TTXVN/Vietnam+)
