Dự kiến khởi công Thủy điện Hòa Bình mở rộng trong quý 2 năm 2020

Dự án Nhà máy Thủy điện Hòa Bình mở rộng có quy mô công suất 2x240MW; xây dựng mới tuyến năng lượng gồm kênh dẫn vào cửa lấy nước, cửa lấy nước, đường hầm dẫn nước, nhà máy, kênh xả hạ lưu...

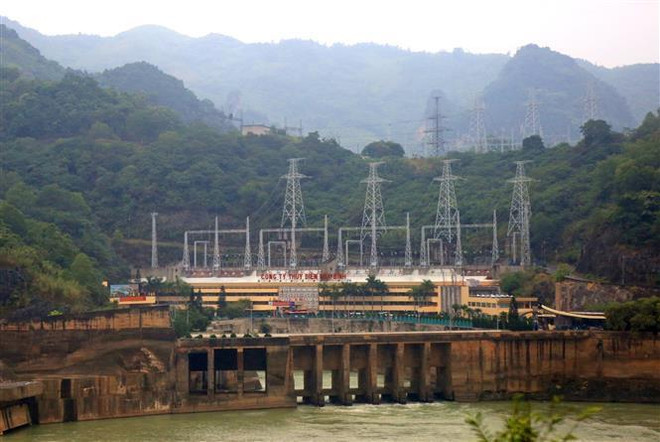

Dự kiến khởi công Thủy điện Hòa Bình mở rộng trong quý 2 năm 2020 ảnh 1Công trình Thủy điện Hòa Bình. (Ảnh: Ngọc Hà/TTXVN)

Tập đoàn Điện lực Việt Nam (EVN) cho biết Hội đồng thành viên Tập đoàn đã có Quyết định số 383/QĐ-EVN ngày 27/9/2019 về việc đầu tư Dự án Nhà máy Thủy điện Hòa Bình mở rộng.

Mục tiêu đầu tư Dự án này nhằm tăng cường công suất phủ đỉnh cho hệ thống điện quốc gia, tạo điều kiện khai thác tối đa nguồn nước xả thừa hàng năm vào mùa lũ của Nhà máy Thủy điện Hòa Bình hiện hữu để phát điện.

Đồng thời, dự án cũng nâng cao khả năng điều tần, ổn định tần số của hệ thống điện quốc gia, góp phần giảm chi phí hệ thống điện quốc gia. Ngoài ra, giảm bớt cường độ làm việc của các tổ máy hiện hữu; qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng và sửa chữa.

[Phó Thủ tướng: EVN phải tập trung bứt phá về phát triển nguồn điện]

Dự án Nhà máy Thủy điện Hòa Bình mở rộng có quy mô công suất 2x240MW; xây dựng mới tuyến năng lượng gồm kênh dẫn vào cửa lấy nước, cửa lấy nước, đường hầm dẫn nước, nhà máy, kênh xả hạ lưu và hệ thống đấu nối.

Ngoài ra, dự án sử dụng chung các hạng mục công trình hiện hữu như hồ chứa, đập dâng, đập tràn...

Dự án có tổng mức đầu tư trên 9.220 tỷ đồng; trong đó, 30% vốn của chủ đầu tư, 70% vốn vay thương mại không có bảo lãnh của Chính phủ.

Dự kiến, dự án sẽ khởi công vào quý 2/2020; phát điện tổ máy 1 vào quý 3/2023; phát điện tổ máy 2 vào quý 4/2023; hoàn thành xây dựng công trình vào năm 2023.

Ban Quản lý dự án Điện 1 là đơn vị được EVN giao quản lý, điều hành dự án. Theo ông Phạm Hồng Phương, Giám đốc Ban, để đảm bảo mục tiêu khởi công Dự án vào quý 2/2020, ngay sau khi có Quyết định, Ban tập trung tổ chức lựa chọn nhà thầu để thi công các hạng mục phục vụ khởi công. Đồng thời, sẽ tổ chức lựa chọn nhà thầu các gói thầu chính của Dự án.

Ban Quản lý dự án Điện 1 đang gấp rút thành lập Ban điều hành dự án, ổn định văn phòng thường trực của Ban tại công trường, tập trung đôn đốc đơn vị tư vấn hoàn thiện thiết kế kỹ thuật và thiết kế bản vẽ thi công. Cùng với đó, Ban sẽ phối hợp với Trung tâm Phát triển quỹ đất tỉnh Hòa Bình để thực hiện kiểm đếm, lập phương án bồi thường, giải phóng mặt bằng.

Đây cũng là đơn vị đã được EVN giao quản lý, điều hành các dự án thủy điện trọng điểm quốc gia là Sơn La và Lai Châu./.

(TTXVN/Vietnam+)
