Bộ trưởng Công Thương: Dồn sức đảm bảo tiến độ Dự án đường dây 500kV mạch 3

Để đảm bảo tiến độ dự án Đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối, Bộ trưởng Công Thương đề nghị các đơn vị hỗ trợ, giải quyết những vướng mắc cho chủ đầu tư và các nhà thầu thi công.

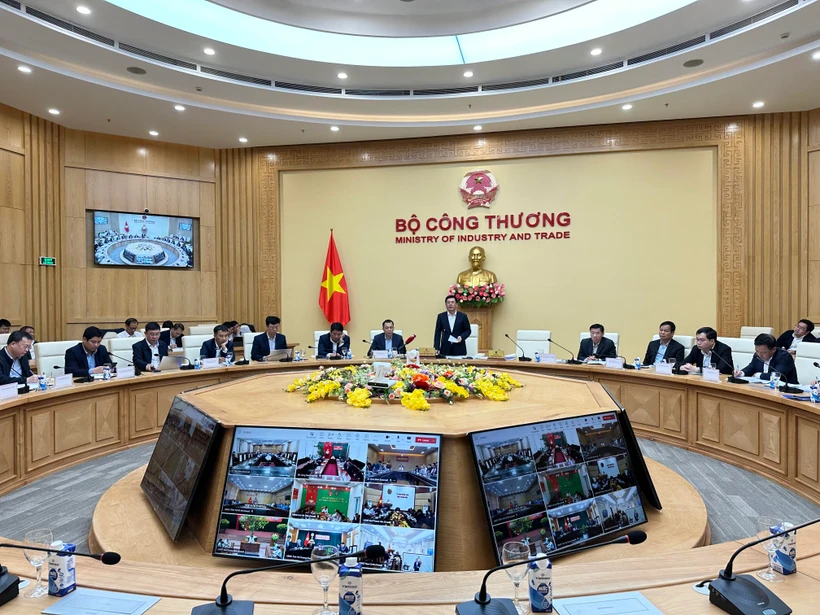

Bộ trưởng Nguyễn Hồng Diên họp đánh giá, kiểm điểm tiến độ đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối. (Ảnh: Đức Duy/Vietnam+)

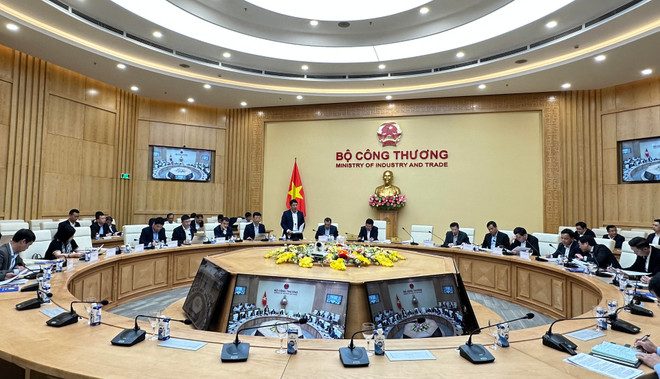

Bộ trưởng Nguyễn Hồng Diên họp đánh giá, kiểm điểm tiến độ đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối. (Ảnh: Đức Duy/Vietnam+)

Tại cuộc họp đánh giá, kiểm điểm tiến độ đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối diễn ra ngày 16/2, tại Hà Nội, lãnh đạo Bộ Công Thương đề nghị các bộ, ngành, địa phương rà soát, giải quyết hoặc hỗ trợ giải quyết những vướng mắc cho chủ đầu tư và các nhà thầu thi công để đảm bảo dự án hoàn thành đúng tiến độ đề ra.

Cơ bản hoàn thành công tác chuẩn bị đầu tư

Theo ông Nguyễn Anh Tuấn, Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN), đến thời điểm này, tất cả các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã hoàn thành công tác chuẩn bị đầu tư theo quy định của pháp luật gồm: Quyết định chủ trương đầu tư/điều chỉnh chủ trương đầu tư; công tác thẩm định về chuyển đổi mục đích sử dụng rừng; đánh giá tác động môi trường; công tác thẩm định Báo cáo nghiên cứu khả thi, thẩm định Thiết kế kỹ thuật để Chủ đầu tư (EVNNPT) quyết định đầu tư/điều chỉnh và phê duyệt Thiết kế kỹ thuật các Dự án.

Theo đó, toàn bộ dự án có tổng cộng 226 gói thầu, gồm: 93 gói thầu xây lắp móng cột, lắp dựng cột; 75 gói thầu cung cấp cột thép; 36 gói thầu cung cấp dây dẫn, cáp quang; 17 gói thầu cung cấp cách điện và phụ kiện; 5 gói thầu cung cấp vật tư thiết bị nhất thứ, nhị thứ, kháng điện và phụ kiện. Đến nay, các dự án đã cơ bản hoàn thành việc ký hợp đồng và triển khai, chỉ còn 04 gói thầu đang hoàn thiện thủ tục (sẽ sớm hoàn thành trong các ngày tới).

Ngoài ra, công tác giải phóng mặt bằng và bàn giao các vị trí móng cột đã đạt khoảng 91%; phần hành lang tuyến đạt khoảng 21%. Cụ thể, Dự án đường dây 500 kV Nam Định I-Thanh Hóa đã hoàn thành bàn giao được 180/180 vị trí móng cột (bao gồm 01 vị trí mới bàn giao một phần) và 35/75 khoảng néo.

Dự án đường dây 500 kV Nam Định I-Phố Nối đã hoàn thành bàn giao 327/334 vị trí móng cột (bao gồm 02 vị trí đã bàn giao nhưng còn vướng mắc, mới bàn giao một phần) và 89/136 khoảng néo. Dự án đường dây 500 kV Quảng Trạch-Quỳnh Lưu đã hoàn thành bàn giao 404/463 vị trí móng cột và đang thực hiện công tác giải phóng mặt bằng phần hành lang an toàn cho 194 khoảng néo. Trong 404 vị trí nêu trên, hiện chưa thể thi công được 61 vị trí, gồm 60 vị trí do chưa chuyển đổi mục đích sử dụng rừng và vướng mắc thủ tục tác động vào rừng để mở đường thi công vào vị trí móng, 01 vị trí mới bàn giao một phần.

Dự án đường dây 500 kV Quỳnh Lưu-Thanh Hóa đã hoàn thành bàn giao 164/203 vị trí móng cột và đang thực hiện công tác giải phóng mặt bằng phần hành lang an toàn cho 98 khoảng néo. Đối với công tác thi công, sau khi có mặt bằng, các đơn vị đã nhanh chóng triển khai và đã đạt được những kết quả nhất định.

Mặc dù đã đạt được những kết quả khả quan, song khối lượng công việc còn rất lớn, trong khi thời gian đến mốc tiến độ 30/6 không còn nhiều, đặc biệt là dự án còn gặp một số vướng mắc liên quan đến quy định chuyển đổi mục đích sử dụng rừng và đường thi công; công tác bàn giao mặt bằng vị trí móng cột và hành lang tuyến chưa đạt yêu cầu đề ra.

Tổng Giám đốc EVN Nguyễn Anh Tuấn thông tin về tiến độ dự án. (Ảnh: Đức Duy/Vietnam+)

Đại diện EVN thông tin, về diện tích rừng để mở đường tạm, công trình tạm phục vụ thi công còn khó khăn do vướng các quy định của pháp luật; trong đó đường dây 500kV Quỳnh Lưu-Thanh Hóa, diện tích rừng phần đường tạm là 3,49 ha, gồm có 0,53 ha rừng tự nhiên và 2,95 ha rừng trồng. Đường dây 500kV Quảng Trạch-Quỳnh Lưu, diện tích rừng phần đường tạm là 6,01 ha, gồm có 2,71 ha rừng tự nhiên và 3,29 ha rừng trồng.

Việc sử dụng diện tích rừng nêu trên để làm đường tạm thời, bãi tạm tập kết vật tư vật liệu phục vụ thi công hiện chưa có quy định/hướng dẫn. Ngày 2/2/2024, Bộ Nông nghiệp và Phát triển nông thôn đã có văn bản báo cáo Thủ tướng Chính phủ về việc ban hành Nghị định sửa đổi, bổ sung Nghị định 156/NĐ-CP ngày 16/11/2018 của Chính phủ để giải quyết các khó khăn vướng mắc về việc cho phép tác động vào rừng phục vụ thi công các Dự án. Tuy nhiên, nếu chờ Nghị định 156/NĐ-CP sửa đổi, bổ sung có hiệu lực (theo quy định là ít nhất 45 ngày sau khi ký ban hành) thì sẽ chậm tiến độ các dự án.

Diện tích chuyển đổi mục đích sử dụng rừng tự nhiên phần móng cột đã được Thủ tướng Chính phủ chấp thuận tại các quyết định chủ trương đầu tư. Tuy nhiên, trong giai đoạn thiết kế kỹ thuật do cần chuẩn xác giải pháp thiết kế dẫn tới tọa độ các vị trí móng có thể sẽ có sai khác (mặc dù diện tích cần chuyển đổi không vượt quá chủ trương chuyển đổi mục đích sử dụng rừng đã được phê duyệt). Đây cũng là những khó khăn trong việc thẩm định phê duyệt Hồ sơ chuyển đổi mục đích sử dụng rừng tại các tỉnh.

Quyết liệt tháo gỡ các vướng mắc

Sau khi nghe các ý kiến của chủ đầu tư, các địa phương và một số bộ ngành, kết luận cuộc họp, Bộ trưởng Nguyễn Hồng Diên nhấn mạnh dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối là dự án trọng điểm quốc gia, có ý nghĩa quan trọng không chỉ cung cấp điện mà còn đảm bảo an ninh năng lượng quốc gia, an ninh quốc phòng, phát triển kinh tế xã hội.

Dự án này đã và đang được Chính phủ, Thủ tướng Chính phủ rất quan tâm, sau 4 tháng khối lượng công việc rất tốt. Cụ thể, đã bàn giao mặt bằng được 91% vị trí móng cột và hơn 20% hành lang tuyến. Công tác thi công cũng được triển khai trên toàn tuyến; nhiều khó khăn vướng mắc đã và đang được các địa phương, các cơ quan đơn vị hỗ trợ giải quyết. Các đơn vị thi công đã thực hiện đúng với tinh thần cam kết với Thủ tướng vượt nắng mưa làm xuyên Tết, xuyên đêm tinh thần 3 ca 4 kíp.

Tuy nhiên, theo ông Diên, so với cam kết mà các bộ, ngành địa phương với Thủ tướng hôm 27-28/1 vừa qua vẫn còn khá xa. Nếu không vượt qua những khó khăn vướng mắc để thực hiện theo chỉ đạo của Thủ tướng sẽ rất khó có thể thực hiện dự án đúng tiến độ đề ra.

Tư lệnh ngành Công Thương thông tin thêm trong số các vị trí móng cột đã bàn giao nhưng có 99 vị trí chưa thể tiếp cận thi công do vướng mắc về thủ tục đất rừng và đường tạm thi công. Nếu không có sự vào cuộc một cách chủ động và trách nhiệm cao của các địa phương thì chủ đầu tư không thể một mình làm được.

Để thực hiện được tiến độ theo chỉ đạo của Thủ tướng là trước 30/6/2024, ông Diên đề nghị các bộ, ngành, địa phương chủ động rà soát các nhiệm vụ và công việc được Chính phủ, Thủ thướng Chính phủ giao để tập trung giải quyết hoặc hỗ trợ giải quyết những vướng mắc ngay trong tháng này cho chủ đầu tư và các nhà thầu thi công, trong đó vấn đề vướng mắc lớn nhất hiện nay cần tháo gỡ là chuyển đổi đất rừng và mặt bằng di chuyển của các máy móc thi công cho dự án.

Bộ trưởng Nguyễn Hồng Diên phát biểu tại cuộc họp. (Ảnh: Đức Duy/Vietnam+)

Ông Diên đề nghị các địa phương chưa hoàn thành việc bàn giao mặt bằng cho các vị trí hố móng cũng như bàn giao rồi nhưng còn vướng mắc chưa thể triển khai thi công thì cần gấp rút hoàn thiện và trước ngày 20/2. Về mặt bằng hành lang tuyến chậm nhất là ngày 15/3 phải bàn giao cho chủ đầu tư.

Ngoài ra, lãnh đạo Bộ Công Thương đề nghị Bộ Nông nghiệp và Phát triển nông thôn, Văn phòng Chính phủ, báo cáo Thủ tướng sớm xem xét, một mặt trình ban hành Nghị định sửa đổi bổ sung Nghị định 156, đồng thời, trong lúc chờ ban hành nghị định này có hiệu lực theo quy định của pháp luật cần có văn bản báo cáo Chính phủ, Thủ tướng Chính phủ cho chủ trương để các địa phương và Bộ Nông nghiệp và Phát triển nông thôn có thể thực hiện việc chuyển đổi đất rừng, đất nông nghiệp để thi công.

Tại cuộc họp, ông Diên lưu ý EVN và Tổng Công ty truyền tải điện Quốc gia (EVNNPT) khẩn trương hoàn thiện hoàn thiện, cung cấp hồ sơ liên quan để các địa phương có thể xây dựng phương án và đền bù giải phóng mặt bằng; khẩn trương thi công ngay những vị trí đã có mặt bằng và đúng điều kiện thi công để đạt được tiến độ dự án. Ngoài ra, vấn đề môi trường phải hạn chế thấp nhất ảnh hưởng đến đời sống của người dân.

“Chủ đầu tư, các bộ ngành, địa phương cần làm tốt công tác truyền thông để tạo sự đồng thuận, ủng hộ của nhân dân, các tổ chức, cá nhân cho dự án trong quá trình thi công cũng như quản lý, vận hành sau này vì đây không phải là dự án của EVN mà là dự án trọng điểm của quốc gia,” Bộ trưởng Nguyễn Hồng Diên nhấn mạnh./.

Dự án Đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối bao gồm 4 dự án thành phần gồm: Đường dây 500kV Quảng Trạch-Quỳnh Lưu; Đường dây 500kV Quỳnh Lưu-Thanh Hóa; Đường dây 500 kV NMNĐ Nam Định I-Thanh Hóa; Đường dây 500kV Nhà máy nhiệt điện Nam Định I-Phố Nối, có tổng chiều dài khoảng 519 km với 1.179 vị trí móng cột, với tổng mức đầu tư khoảng 22.000 tỷ đồng. Dự án đi qua địa bàn 211 xã, phường, của 43 huyện, thị xã thuộc 9 tỉnh gồm: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên.

Đây là dự án có ý nghĩa đặc biệt quan trọng nhằm tăng cường năng lực lưới truyền tải 500kV Bắc-Trung, giúp nâng cao ổn định vận hành hệ thống điện quốc gia, góp phần đảm bảo cung cấp điện cho miền Bắc ngay ở thời điểm hiện tại và trong những năm tới. Dự án góp phần giảm bớt nguy cơ đầy và quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc-Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp.
